リニューアルの進め方

  • なぜリニューアルが必要なのか
  • ナースコールの寿命診断
  • リニューアルの進め方

リニューアル工事の手順例

リニューアル工事中、新旧ナースコールを同時に機能させるのでシステムは停止しません。

システムにより工事の手順が異なる場合があります。詳しくは弊社担当者にお問い合わせください。

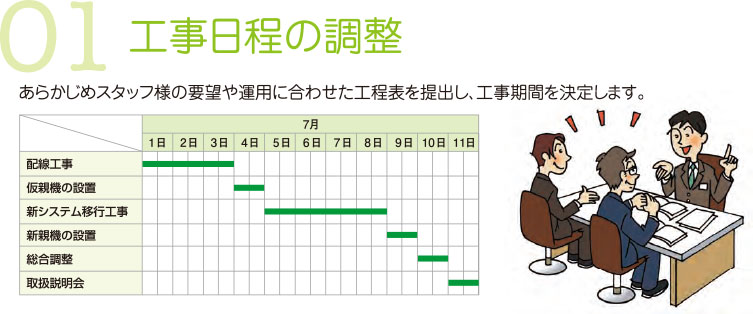

01 工事日程の調整
矢印
02 配線工事
矢印
03 仮親機の設置
矢印
04 新システム移行工事
矢印
05 新しい親機を設置
矢印
06 工事完了
